交通是经济发展的命脉
孝感的各个交通建设项目
正如火如荼地进行着
今天小编就带你看看
孝感重点交通项目的较新进展
条条关乎你的出行
孝感交通建设任务完成情况
2019年度计划完成交通建设固定资产投资80.3亿元。截止10月底,全市累计完成工程投资67.3亿元,约占年度目标的83.8%
高速公路完成20.3亿元、干线公路完成17.4亿元、农村公路完成8.5亿元、“455”安防完成2.1亿元。
国省道大中修完成0.86亿元、水运建设完成0.37亿元、站场物流4.4亿元、农旅融合及其它项项完成13.1亿元。
高速公路方面

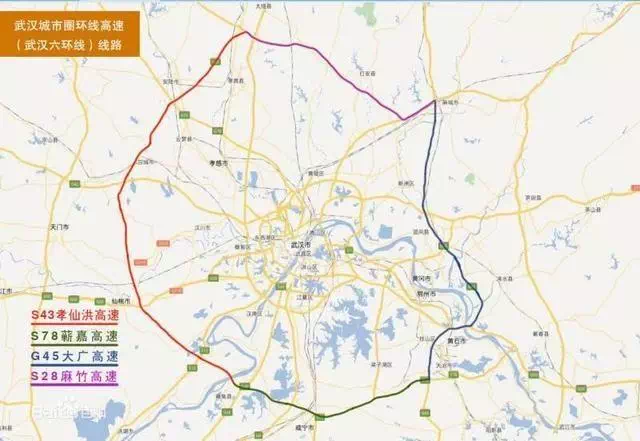

武汉城市圈环线高速孝感北段
施工全面铺开进展顺利
全长560公里的武汉城市圈环线高速公路,是湖北省“九纵五横三环”高速路网中的环三线。东环,南环,北环,西环等路段已经建成通车。
大随至汉十段(孝感北段)、黄石棋盘洲长江大桥、嘉鱼长江大桥完工后,即可实现闭环,武汉城市圈相邻城市之间的车程缩短至半小时左右。
硚孝高速二期工程建设中
图源:武汉港发集团
硚孝高速二期全长12km,于2018年12月29日正式开工。以硚孝高速一期与京港澳高速交汇点为起点。
向西北延伸12公里,抵达孝感孝南区,工期40个月,二期建成通车后,汉口到孝感仅需20分钟。
武大高速已开工建设

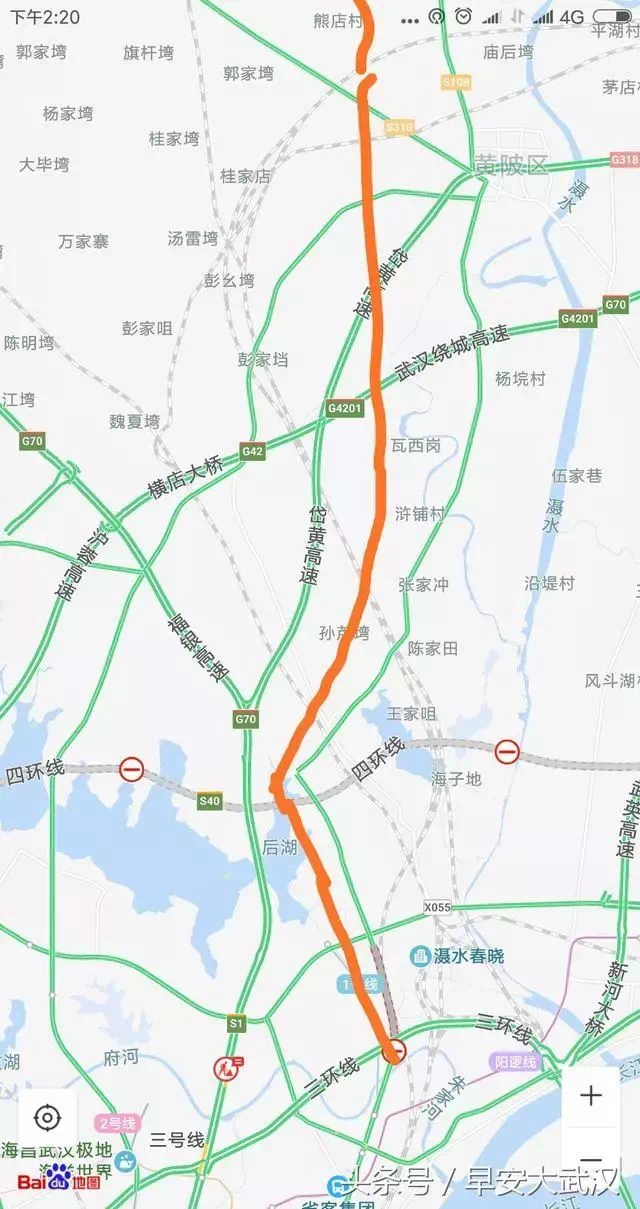

图源:早安大武汉
武大高速起始于武汉谌家矶南湖村,终点位于孝感大悟县,路线总长48公里。
建成后,武汉到大悟较快仅需1小时,将有力促进大悟经济发展和脱贫攻坚。
京港澳高速湖北北段
工可方案已通过省内专家预审
项目拟将现有4车道扩建为8车道,全线设互通立交16处,其中原位扩建13处,新增3处;设服务区7处、停车区2处,新增互通2处。工程估算总投资约197亿元。
工可方案已通过省内专家预审,设计工作同步交叉推进。
孝汉应高速前期工作全速推进
图源:百度搜索
孝汉应高速内容为新建孝感至汉川一级公路,新建孝感至应城一级公路(跨府河桥含在其中)。
孝汉应高速工可已编制完成,意向投资人基本确定,投资人招标已启动。
干线公路方面

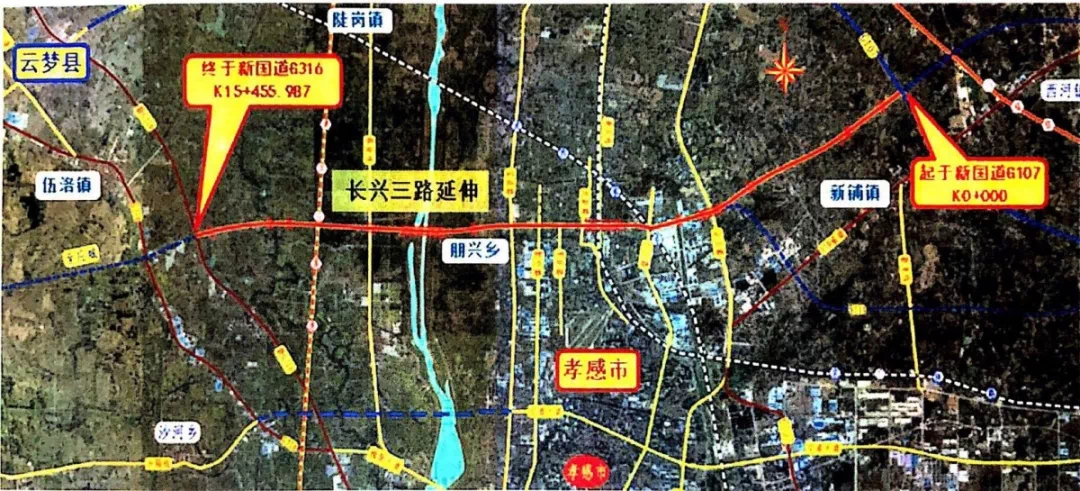

长兴三路延伸工程
2021年建成通车
项目全长15.3公里,总投资约21亿元。已于今年4月份开工,目前正在进行征地拆迁、路基清表、高架桥桩基,京广立交桥、北京路立交桥、武西高铁段等施工已全面展开。
项目自开工累计完成投资2.4亿元,占年度计划的38.7%。该项目计划2021年建成通车。
316国道孝南段改扩建工程
2020年11月份全线通车
316国道改扩建工程全长19.28公里,总投资5.28亿元。项目于2017年11月份开工,至目前,已累计完成90%路基(17.3公里)、19%路面(3.5公里)。
计划年底前完成全部路基和25%路面,2020年11月份全线通车。
孝感107国道改扩建工程
2020年底全线通车
图源:孝感交警二大队

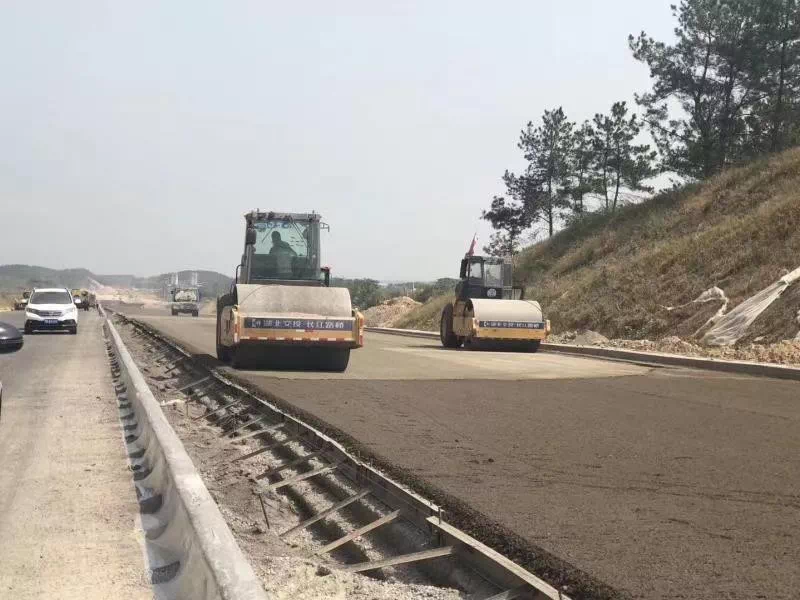

107国道改扩建工程全长37.74公里,总投资19.35亿元。项目于2017年11月份开工。
已完成89%路基(34公里),约66%桥梁,计划今年底前完成全部路基和50%路面,2020年底全线通车。
G346大悟河口至城关一级公路
一期今年年底完工
图源:百度搜索
G346大悟河口至城关一级公路全长54.1公里,总投资12.1亿元。
项目分两期建设,一期工程39公里已于2015年8月开工,目前路基全部完成,路面完成约62%,计划今年底完工;二期工程15公里待一期工程完工后开始施工。
G347应城市绕城段
今年底基本建成
图源:百度搜索
G347应城市绕城段全长18.3公里,总投资5.4亿元。项目已于2017年7月开工。
目前路基已基本完工,路面完成约50%,桥涵工程完成87%,计划今年底基本建成。
“农旅融合”旅游公路方面
根据孝感农业旅游发展,策划了11条示范线路提升工程和11条示范线路新建工程两个项目包,涉及路线全长680公里,估算总投资约30亿元。
农旅养融合新增线路
图源:百度搜索
农旅养融合新增线路11条,建设规模约153公里,投资规模18.8亿元。已开工建设9条。
其中:孝昌S115李集到丰山前期工作基本完成,预计年底前开工;汉川城区至索河一级公路正在进行前期工作。
农旅养融合提升线路
图源:百度搜索
农旅养融合提升线路11条,建设规模约582公里,投资规模10.96亿元,目前已开工建设9条。
“四好农村路”建设方面
2019年全市农村公路建设计划1377公里(包括:资源旅游路、县乡产业路、自然村通畅、撤并村通畅和提档升级)。
截止10月底,累计完成农村公路建设里程1230公里,占年度计划89.3%。
水运工程方面

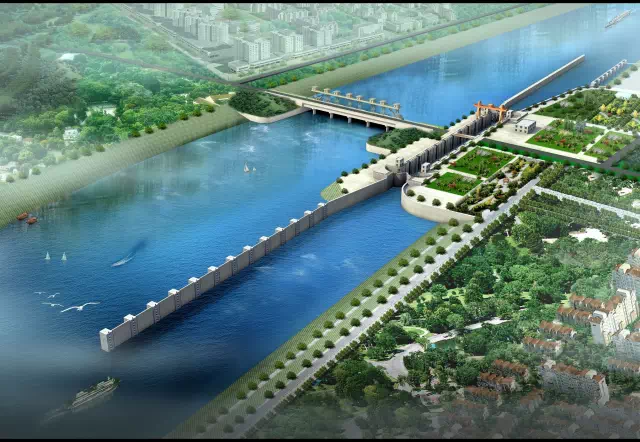

汉北河新沟二线船闸工程基本建成
即将投入运营
图源:湖北水运
汉北河新沟二线船闸位于汉川市新河镇与武汉市新沟镇之间,地处汉北河河口,为汉北河航道进出汉江航道的主要通航建筑物。
新船闸建设规模为单级单线Ⅳ级船闸,船闸通过能力为近期过闸货运量610.5万吨/年、单向过闸货运量373.2万吨/年。
孝感交通大规划
孝感将逐步建成“三纵三横”主骨架和大通道,逐步形成“武汉城市圈北部综合交通枢纽”和“鄂豫省际区域枢纽中心”。
“三纵三横”将全面提升孝感枢纽功能和在全国路网中的地位,实现孝感至武汉城市圈内各市1-2小时通达,至全国其他主要经济区中心城市5小时左右通达,实现“铁、水、公、空”顺畅联运。
三纵
纵一:京港澳高速、G107、京广铁路、京广高铁构成京港澳综合运输通道;
纵二:福银高速、G316、汉丹铁路、武西高铁构成孝感中部综合运输通道;
纵三:武汉城市圈环线孝感段及其配套的道路构成城市圈外环综合运输通道。
三横
横一:麻竹高速、G346构成孝感北综合运输通道;
横二:沪蓉高速、G347、长荆(汉丹)铁路、汉北河航道构成沪蓉综合运输通道;
横三:沪渝高速、G348沪汉蓉高铁、汉江航道构成汉宜综合运输通道。
孝感的交通如火如荼建设
成就有目共睹
让我们一起期待交通的腾飞吧!
